2027年提前批窗口已开——中央预算内投资县域经济23个专项申报门槛与评审得分全拆解

文章来源:项目全案

2026年中央预算内投资规模达到7550亿元,较上年增加200亿元。截至6月底,除少量应急救灾资金外,全年投资计划已全部下达完毕。据发改委2025年12月31日提前批下达通知,约2950亿元"两重"建设及预算内投资已于年初拨付到位。

据机构预判,2027年提前批窗口将于2026年10月开启,湖南等省份已率先启动项目预审。距新一轮申报不足三个月,2026年首次实行的100分量化评审制度将在2027年继续沿用,叠加四大一票否决红线,县域项目申报的竞争格局正发生根本性转变。

一、制度变局:两大新规重塑申报逻辑

2026年3月,《中央预算内投资补助和贴息项目管理办法》(发改委38号令)正式施行,同步印发的《中央预算内投资计划管理办法》从计划编制、下达、执行全链条建立新框架。核心变化有三:

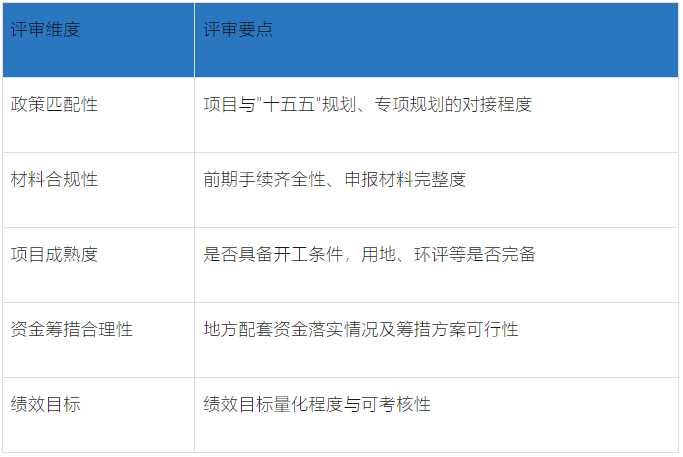

第一,评审从"定性判断"转向"量化打分"。100分制下,80分以上优先拨付,60分以下直接淘汰且不予补报。

80分以上优先拨付,60分以下直接淘汰且不予补报。各维度具体分值权重由各省预审实施方案细化,各省存在差异。

第二,隐性债务声明成为硬性门槛。38号令要求所有申报项目必须说明是否新增地方政府隐性债务,直接关联财政承受能力评估。

第三,项目入库前置化。所有项目必须纳入国家重大建设项目库并取得唯一项目代码,资金下达后6个月内必须开工,否则已拨付资金收回。

二、五大板块23个专项:县域方向速查

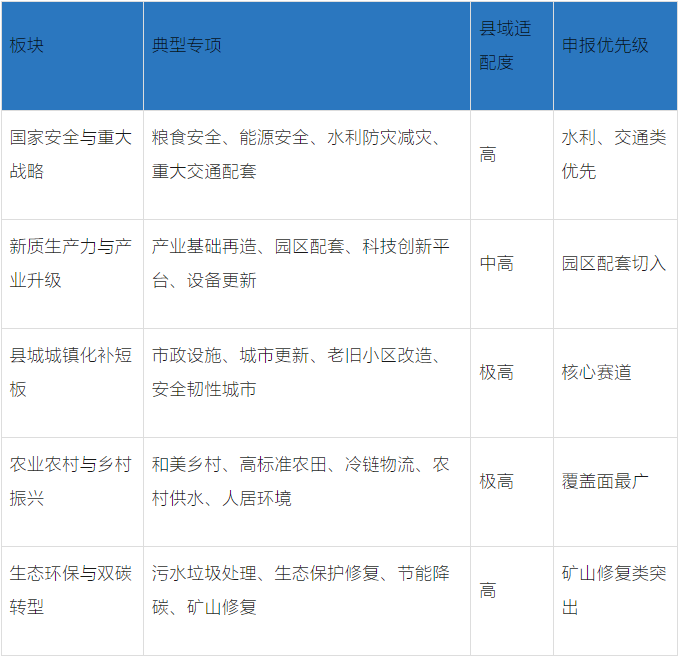

2026年中央预算内投资覆盖五大板块、23个专项,县域适配度差异显著。

县城城镇化补短板板块涵盖市政设施提质、城市更新、老旧小区改造和安全韧性城市四个方向,与县域基础设施需求高度契合,是争取资金的主战场。

农业农村板块覆盖和美乡村、高标准农田、冷链物流、农村供水和人居环境五大专项。高标准农田补助标准已进一步提高,据机构预判2027年亩均补助有望继续上调。冷链物流专项窗口期较短,需重点关注。

生态环保板块聚焦污水垃圾处理、生态保护修复、节能降碳和矿山修复。《生态保护修复领域中央预算内投资专项管理办法》(发改农经〔2026〕713号)为矿山修复类项目提供了制度依据。

三、四大红线与十条高频否决项

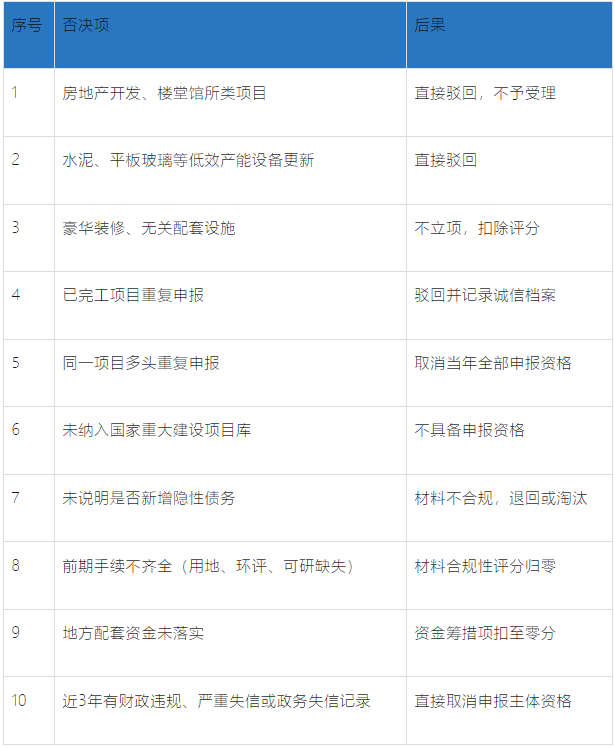

38号令设定四大一票否决红线,触碰任一项即取消申报资格。

隐性债务声明、重复申报和前期手续不全是县域最集中的失分领域。隐性债务声明要求对资金来源穿透式说明,涉及变相举债的安排一律否决。重复申报在多部门交叉管理的专项中尤为突出,需申报前完成跨系统查重。前期手续不全则直接导致材料合规性维度归零。

四、三个申报窗口与倒排工期表

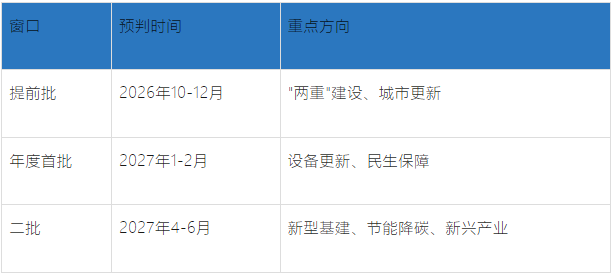

据机构预判,2027年将形成三个主要申报窗口(以下为行业预判,非官方时间表,实际以发改委通知为准)。

2026年的实际执行表明窗口期极短:养老托育领域陕西省从发通知到截止仅3天,社会服务设施领域实际准备不足30天,城乡冷链物流领域窗口期仅2至3周。县域项目必须前置准备,不能等通知下达后再行动。

五、县域现在就该做的四件事

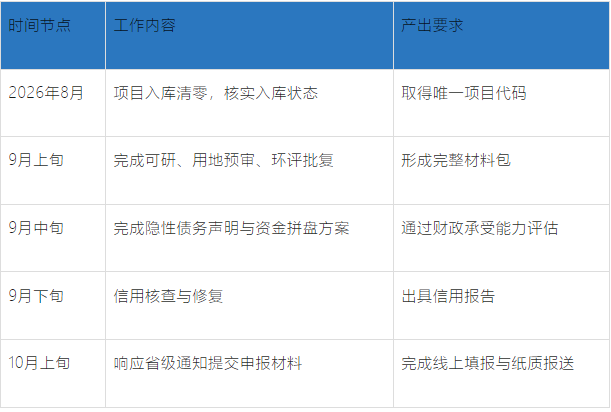

距提前批窗口不足三个月,县域项目单位应立即启动四项核心工作。

第一,项目入库清零。逐项核查拟申报项目在国家重大建设项目库中的状态,确保取得唯一项目代码,未入库者不具备申报资格。

第二,前期手续攻坚。可研批复、用地预审、环评批复是材料合规性的三大支撑,直接决定能否进入实质性评审环节。

第三,信用修复。近3年存在财政违规、严重失信或政务失信记录的主体,须在窗口关闭前完成修复,否则资格审查环节即被淘汰。

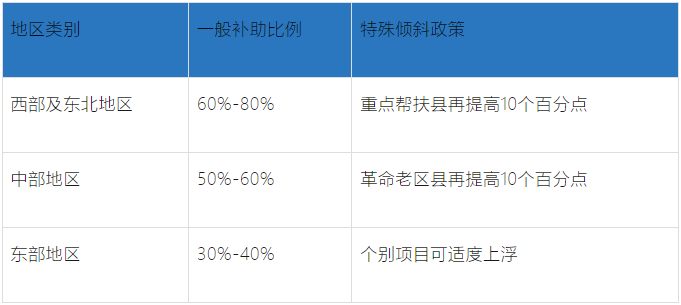

第四,资金拼盘协同设计。隐性债务声明制度要求穿透式说明资金来源,应提前与财政部门协同明确中央投资、地方配套、自筹资金的比例与来源。西部及东北县域补助60%-80%,重点帮扶县再上浮10个百分点;中部革命老区县同样享有额外上浮。充分利用区域倾斜政策是提高资金争取效率的关键。

文章已发表于四川纵横工程管理咨询有限公司微信公众号——纵横笔记,搜索公众号,可查看更多。
