水网建设核心知识:水利工程分级标准与融资案例分享

水利是农业的命脉,是经济社会发展的基础支撑,更是事关国家长治久安的大事。习近平总书记强调,“推进中国式现代化,要把水资源问题考虑进去”“加快推进水利基础设施现代化”。

2026年1月,全国水利工作会议明确了水网建设的目标任务加快控制性调蓄工程和重点水源工程建设,基本建成现代化水库运行管理矩阵

据多家权威媒体报道和水利部相关人士透露,十五五”时期国家水网建设投资将突破6万亿元

水利部还专门印发了《小型水库建设管理办法》,围绕小型水库建设全过程提出26条管理措施。

2026年4月28日 中央政治局会议:首次将“水网、新型电网、算力网、新一代通信网、城市地下管网、物流网”整合为“六张网”,纳入“十五五”头号工程。

一系列政策密集出台,标志着我国水利基础设施建设正迈入高质量发展的新阶段。在这样的大背景下,水利工程的等级划分,不仅是技术规范问题,更直接关系到项目审批、建设标准乃至融资路径选择

读懂等级,才能读懂项目;用好等级,才能用好政策。本文将系统梳理水库及各类水利工程的等级划分标准,帮助从业者和投资者准确把握政策要点,为项目推进提供参考。

一、为什么要了解水利工程的等级划分?

在解答这个问题之前,我们先要搞明白几个概念:

第一个是水利工程、河道工程、堤防工程、水闸工程等这些“工程”之间的分类。

水利工程是一个庞大且复杂的系统,按照工程的功能和性质,具体工程项目通常可以划分为以下几大类:水库及水电站工程、拦河闸工程、堤防工程、排水渠工程、泵站工程、灌溉工程、供水工程,其中水库及水电站工程是相对其他工程来说建设要求最高、难度最大,投资额最大工程,也是关注度相对较高的工程项目。而河道工程是相对水利工程来说一个独立的工程

第二个是各个工程对于等级描述的称谓,也就是叫什么。对水利工程的等级划分叫“等别”,其下属的明细工程的等级划分叫“水工建筑物的级别”,河道的等级叫“级别

在明白概念之后我们可以解答“为什么要了解”的问题了。

我们可以试想一个场景:某地拟建一座中型水库,但项目业主不清楚本项目投资规模多大、需要什么审批、能走什么融资渠道,以及有哪些国家相应的政策来支持项目的建设,这些都跟拟建设的水库规模属于哪一等级相关。对于我们咨询工作者来说,在咨询工作中,我们经常会接触到各类水利工程——水库、灌区、堤防、水闸、泵站等等。每当拿到一个新项目,最先需要搞清楚的问题之一,就是“这个工程属于什么等级”

水利工程分级不是简单的技术标签,而是贯穿项目全生命周期的“身份密码”,它决定了:

建设标准

审批层级

安全标准

投资规模

方案设计

总之,水利工程的分级就相当于“身份证号码”,决定了这个工程项目从出生到运行的方方面面。

我国水利工程等级划分的核心依据是《水利水电工程等级划分及洪水标准》(SL252-2017),这是水利行业最基础、最重要的标准之一。下面我们就来逐一拆解。

二、水利工程的等别:从Ⅰ等到Ⅴ等

水利水电工程的等别,应根据其工程规模、效益和在经济社会中的重要性来确定,总共划分五个等级,其中Ⅰ级为最高等级。划分的主要指标包括以下几个方面:

水库总库容

防洪保护对象(保护人口、保护农田面积、保护区当量经济规模)

治涝面积

灌溉面积

供水(供水对象重要性、年引水量)

发电装机容量

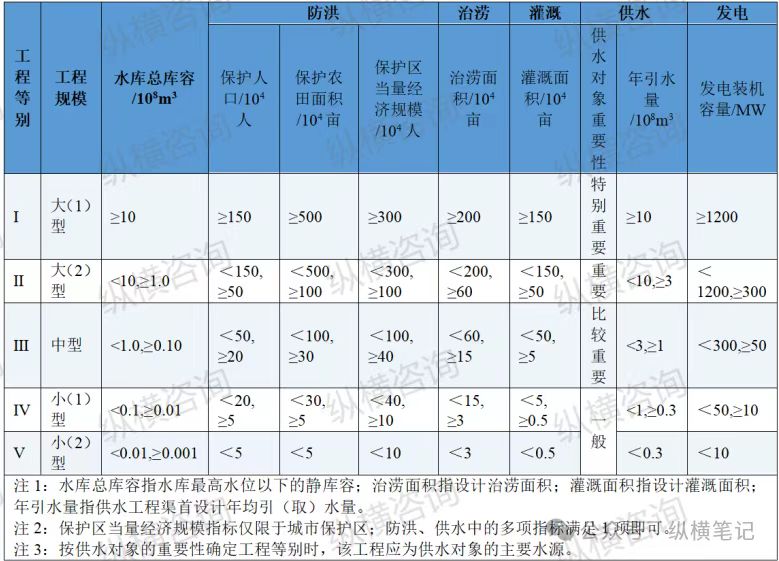

具体划分标准见下表:

特别说明:

当一个工程承担多项任务时(如水库同时承担防洪、灌溉、供水、发电),应按各指标中最高等别确定。

举个例子:一座水库总库容为11亿m³(Ⅰ等),同时承担着一座重要城市的防洪任务(Ⅱ等),灌溉面积45万亩(Ⅲ等),那么这座水库就属于Ⅰ等工程。

此外,上表中还包含水库规模等级的划分级别(工程规模),日常工作中我们更常听到的说法是“大一型水库”“小二型水库”等等,其划分标准为水库总库容,例如,水库总库容大于等于10亿m³,分类为“大(1)型”水库,典型的水库有三峡水库(393亿m³)、密云水库(43.75亿m³);水库总库容处于1m³至10亿m³,分类为“大(2)型”水库,典型的水库有四川省江油市的武都水库(5.72亿m³)。

对于水库规模有几个要点要说明:

大中型水库的建设审批权通常在省级及以上,项目前期工作复杂、周期长,具体内容见下文“五、(一)审批层级”。

小型水库虽然规模小,但数量庞大(全国约9.8万座),且不少存在安全隐患,近年来是除险加固的重点对象,也是专项债、政策性贷款的常见投向。

水库规模等级与工程等别有对应关系,但不完全等同工程等别,还需综合考虑防洪、灌溉、供水等其他功能指标。

三、水工建筑物级别:从1级到5级

确定了工程等别之后,下一步就是确定各个明细工程的“水工建筑物的级别”。建筑物级别是直接关系到设计标准、安全系数和工程造价的关键指标。

(一)永久性水工建筑物

永久性水工建筑物是指工程运用期间长期使用的水工建筑物。永久性水工建筑物分为1级至5级,各自具体级别的划分如下:

1、水库及水电站工程永久性水工建筑物级别

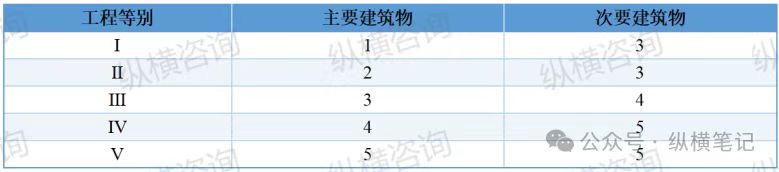

水库及水电站工程永久性水工建筑物级别应根据其所在工程的等别和永久性水工建筑物的重要性,按下表确定:

2、拦河闸永久性水工建筑物级别

拦河闸永久性水工建筑物级别确定方式与水库及水电站工程永久性水工建筑物级别确定方式一致,参考上表即可。

3、堤防永久性水工建筑物级别

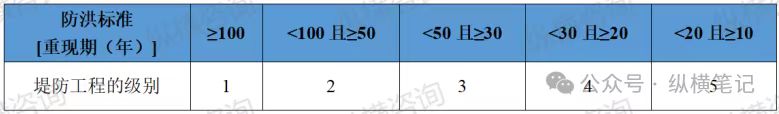

堤防永久性水工建筑物级别应根据其保护对象的防洪标准(见“四、防洪标准:工程能抗多大的洪水?”)确定,具体见下表:例如抗百年一遇的洪水为1级。

4、排水渠永久性水工建筑物级别

排水渠永久性水工建筑物级别应根据设计流量确定,具体见下表:

5、泵站永久性水工建筑物级别

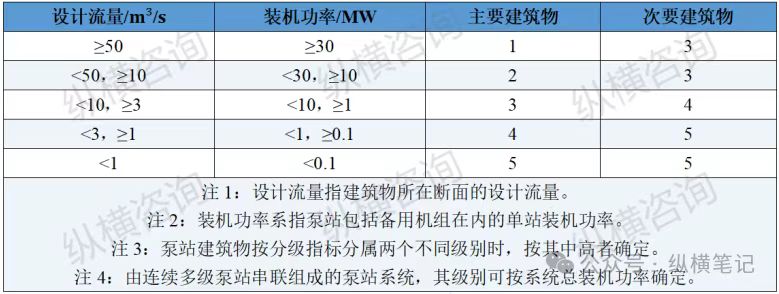

泵站永久性水工建筑物级别应根据设计流量装机功率确定,具体见下表:

6、灌溉工程永久性水工建筑物级别

灌溉工程永久性水工建筑物级别应根据设计灌溉流量确定,具体见下表:

7、供水工程永久性水工建筑物级别

供水工程永久性水工建筑物级别应根据设计流量确定,供水工程中的泵站永久性水工建筑物级别,应根据设计流量装机功率确定,具体见下表:

在上面的各自划分标准里面,我们看到两个名词:主要建筑物和次要建筑物,那他们分别是什么呢?

主要建筑物:在工程中起主要作用、失事后将造成严重灾害严重影响工程效益的水工建筑物。如:大坝、溢洪道、泄洪洞、电站厂房等。

次要建筑物:在工程中作用相对较小、失事后影响不大的水工建筑物。如:挡土墙、导流墙、护岸等。

区分主要建筑物和次要建筑物的意义在于,优化工程投资与资源配置,水利工程通常规模大、投资多。通过将有限的资金、材料和高标准的设计施工力量集中投入到对工程整体安全性和核心功能起决定性作用的主要建筑物上,可以在次要建筑物上采用相对经济的方案。这种分级管理有助于实现“全面规划、统筹兼顾、综合利用”的原则,使工程投资效益最大化。

(二)临时性水工建筑物

临时性水工建筑物是指仅在工程施工维修期间使用的水工建筑物。临时性水工建筑物分为3级至5级,对应不同工程等别。

建筑物级别的实际意义:

1级建筑物:设计标准最高,安全系数最大,造价也最高。需要由甲级资质的设计单位承担。

5级建筑物:设计标准相对较低,但仍需满足基本安全要求。

建筑物级别的高低,直接影响到工程投资估算,是融资方案编制的基础数据之一。

四、防洪标准:工程能抗多大的洪水?

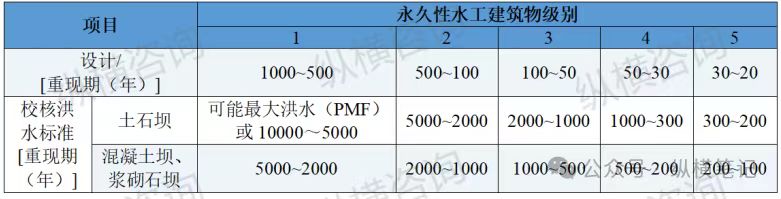

防洪标准是维护水工建筑物自身安全所需要防御的洪水大小,一般以某一频率或重现期洪水表示,分为设计洪水标准和校核洪水标准。防洪标准用“洪水重现期(年)”来表示,数值越大,代表能抵御的洪水越大。具体划分标准见下表:

什么是设计洪水和校核洪水?

1、设计洪水

工程正常运用时应抵御的洪水标准,是工程设计的基本依据。

2、校核洪水

工程在非常情况下(如超标准洪水)应满足的更高安全要求。

3、简单理解

设计洪水是“正常工况”,校核洪水是“极端工况”

4、对融资的启示

防洪标准越高,意味着工程的安全冗余越大,但相应的建设成本也越高。在评估项目投资合理性时,防洪标准是一个重要的参考维度。

五、河道等级

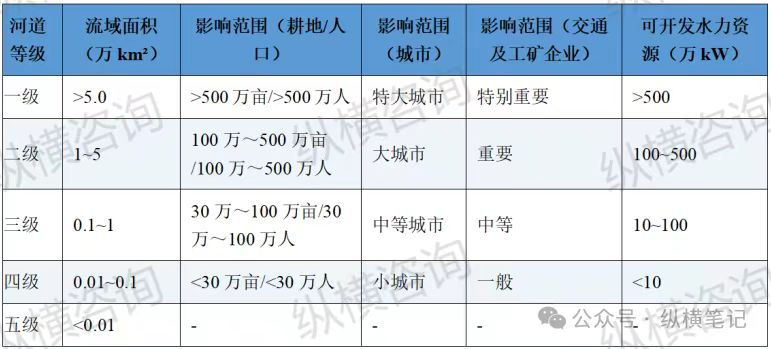

河道相对水利工程来说有其自己单独的划分标准,河道的等级划分主要依据1994年水利部发布的《河道等级划分办法》。该办法将河道划分为五个等级,划分依据为三个指标:流域面积、影响范围、可开发的水力资源,具体划分标准见下表:

关于不同级别的河道工程(通常指河道管理范围内的涉河建设项目)在项目审批权限及内容上的规定,我国实行的是“按水系统一管理和分级管理相结合”的原则。

具体的审批权限和内容要求主要依据《中华人民共和国河道管理条例》以及各省、自治区、直辖市制定的具体管理办法。涉河建设项目的审批权限通常按照“国家级流域机构、省级、市级、县级”进行分级划分,主要考量因素包括河道级别、工程规模,以及是否跨行政区域,河道级别越高,审批权越高,工程规模越大,审批权越高,跨行政区域越广,审批权越高。

六、水利工程等级划分对项目融资的实际影响

了解等级划分不只是“涨知识”,更有实实在在的工作价值:

(一)审批层级

水利工程的审批层级并非由工程等别单一决定,而是工程等别、投资主体、管理归属等多种因素共同作用的结果。审批层级越高,前期工作要求越严格,审批周期越长,对融资方案的规范性要求也越高

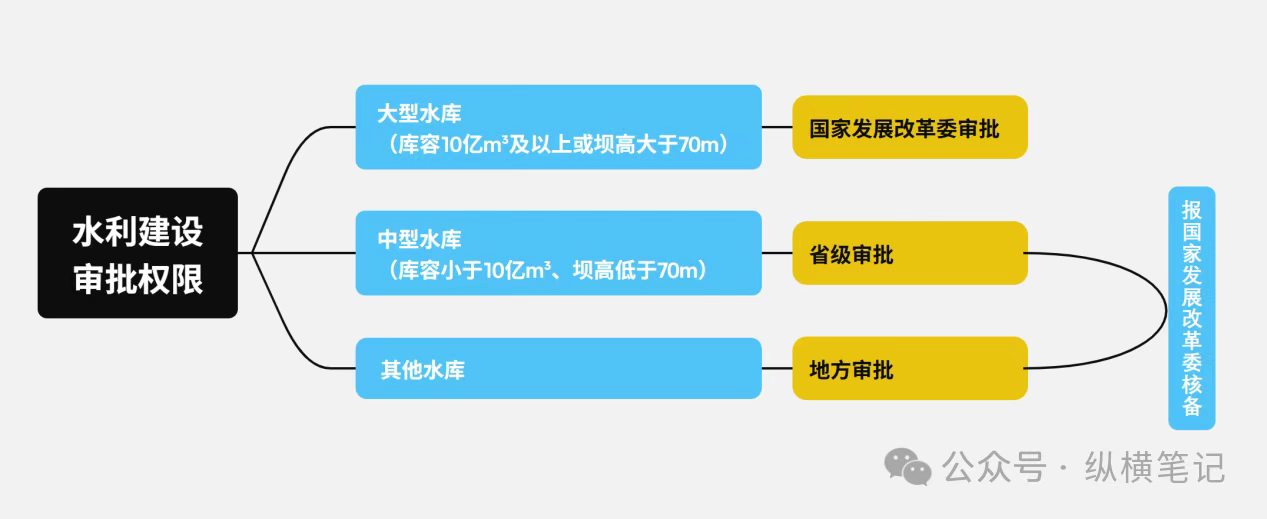

1、审批权限:谁有权批?

根据《国家发展改革委关于精简重大水利建设项目审批程序的通知》(发改农经〔2015〕1860号)和《关于下放政府出资水利项目审批事项的通知》(发改农经〔2017〕2296号),除新建大型水库、大型引调水等需由中央审批的重大项目外,其他重大水利项目由地方审批并报国家发展改革委核备

具体来看:

大型水库:新建库容10亿m³及以上或坝高大于70米的大型水库,由国家发展改革委审批。其中,初步设计由水利部负责审批

中型水库:列入国务院或国家发展改革委批准的水利发展建设规划,库容小于10亿m³、坝高低于70米的大(2)型、中型水库由省级审批

其他水库:其余项目一律由地方审批。

所有地方(包括省级)审批的水利建设项目均需报国家发展改革委核准备案

2、审批流程“三部曲”:审批什么?

根据《水利工程建设程序管理暂行规定》,涉及的具体审批流程如下:

第一步:项目建议书阶段

项目建议书是项目最初的“敲门砖”。它根据国民经济和社会发展长远规划、流域综合规划等编制,是对拟建项目的初步说明。

编制主体:一般由政府委托有相应资格的设计单位承担

编制要求:按照《水利水电工程项目建议书编制暂行规定》(水利部水规计〔1996〕608号)编制;

审批部门:由具有审批权限的主管部门审批(在国务院或国家发展改革委批准的水利发展建设规划中明确工程建设必要性和开发任务的,原则上不再审批项目建议书,直接审批可行性研究报告)

审批时限:不超过20个工作日

项目建议书批准后,由政府向社会公布,并及时组建项目法人筹备机构。

第二步:可行性研究报告阶段

这是整个审批流程的核心环节。可行性研究要对项目进行方案比较,从技术可行性经济合理性两方面进行科学分析和论证。经过批准的可行性研究报告,是项目决策和进行初步设计的依据。

编制主体:项目法人(或筹备机构)组织编制

申报要求:必须同时提出项目法人组建方案及运行机制、资金筹措方案、资金结构及回收资金的办法;

编制要求:按照《水利水电工程可行性研究报告编制规程》(电力部、水利部电办〔1993〕112号)编制;

审批部门:由具有审批权限的主管部门审批;

特别说明:可行性研究报告批准后不得随意修改变更,重要变动须经原批准机关复审同意

第三步:初步设计阶段

初步设计是根据批准的可行性研究报告,对设计对象进行通盘研究,阐明工程在技术上的可行性和经济上的合理性,规定各项基本技术参数,编制项目总概算。

编制主体:择优选择有相应资格的设计单位承担

编制要求:按照《水利水电工程初步设计报告编制规程》(电力部、水利部电办〔1993〕113号)编制;

审批部门:由具有审批权限的主管部门审批;

概算控制:初步设计概算静态总投资原则上不得超过已批准的可行性研究报告估算的静态总投资

审批时限:已出具技术审查意见且符合要求的,水利部或地方原则上在20个工作日内完成审批

3、不只是“三部曲”—这些专项审批同样关键

除了上述三大审批环节,大中型水库建设还涉及多个专项审批,每一项都不能少:

(1)水工程建设规划同意书

水工程建设规划同意书是水工程项目建设的基本依据。由具有审批权限的主管部门审批并签署。

(2)移民安置规划

涉及移民安置事项的中大型水利水电工程,还需编制移民安置规划,由具有审批权限的主管部门审批并签署。

(3)环境影响评价

环境影响评价文件由省级生态环境部门负责审批。

(4)节能审查

建设单位在报送可行性研究报告前,需取得省级节能审查机关出具的节能审查意见。

一座大中型水库从前期工作到正式开工,要经过项目建议书、可行性研究、初步设计三大审批环节,再加上规划同意书、移民安置、环境影响评价、节能审查等多项专项审批,涉及发改、水利、生态环境、移民管理等多个部门。

(二)投资规模估算

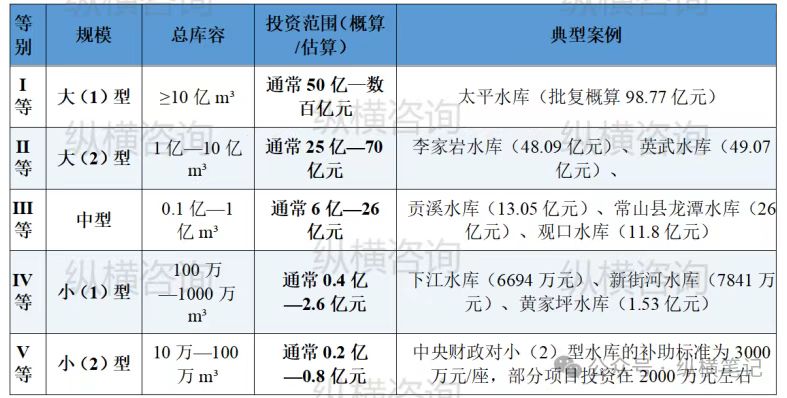

工程等级直接决定了建筑物的设计标准和工程量,进而影响总投资。下表为一些水库级别与投资金额的典型案例。

(三)融资方式匹配

1、大型工程(Ⅰ~Ⅲ等)

通常需要中央预算内投资、政策性银行贷款、专项债、国际金融组织贷款等多元融资组合。

2、中小型工程(Ⅳ~Ⅴ等)

更多依赖地方政府专项债、银行贷款、PPP模式、社会资本等。

(四)还款来源分析

大型水库往往兼具防洪、供水、发电、灌溉等多重效益,还款来源具有多元化的特点;小型项目效益单一,在规划时需更审慎设计还款方案。

(五)风险评估

工程等级越高,意味着其一旦失事,对人民的生命财产、基础设施及生态环境造成的灾难性后果就越严重。因此,高等级工程的风险审查机制更为严苛,往往需要经过多轮独立评估与专家论证,对勘察、设计、施工全链条的安全冗余要求也极高。

七、融资案例分析

(一)青岛官路水库

1、工程概况

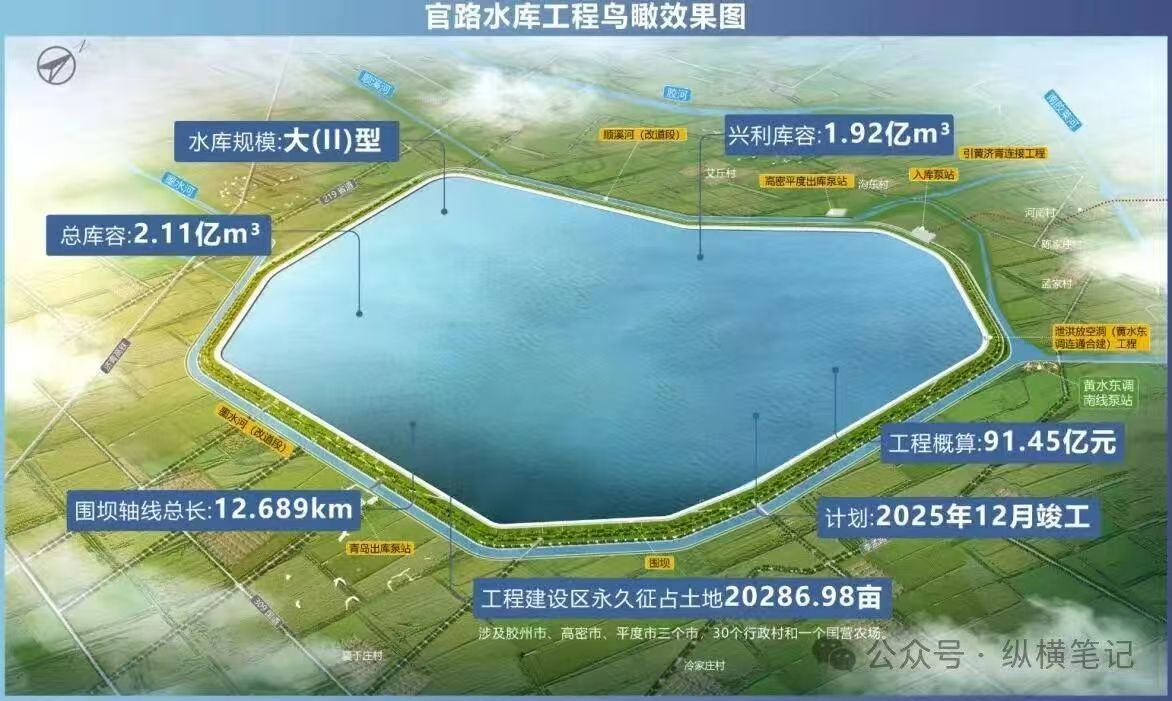

位于青岛胶州西北部,总库容2.11亿m³,是山东省近三十年来体量最大的调蓄水库,国家大水网布局中的核心节点工程。水库建成后将为青岛构建120天以上的战略水源储备体系,年调蓄水量可达6亿m³,每年可退还约2亿m³农业用水。

2、投资金额

总投资91.45亿元。

3、融资方式

以银行贷款为主,获得国家开发银行青岛分行等多家金融机构融资支持。其中,2022年国开行投放9.15亿元基础设施投资基金,以股权投资模式缓解项目资本金出资压力。官路水库及输配水工程(一期)系列项目合计总投资逾170亿元。

4、还款来源

项目自身运营收益、政府财政资金

(二)安徽花庙水库

1、工程概况

《安徽省水利发展“十四五”规划》《安徽省现代水网建设规划》确定的重点水利工程。水库建成后,贵池区主城区供水将由长江单一水源变为多水源格局,防洪标准从10年一遇提高到20年一遇,保证2万亩农田灌溉,灌溉保证率提升至90%。

2、投资金额

总投资16.3亿元。

3、融资方式

创新采用“股权投资+PCO”模式。其中,争取超长期特别国债及银行贷款12.3亿元;剩余4亿元通过股权投资解决——国资平台出资3亿元,两家民营企业共同出资1亿元,构建了“财政性资金+金融贷款+民营资本”的多元资金组合模式

4、还款来源

项目供水与灌溉收入、综合开发收入(水库+渔业养殖+旅游)。

(三)汤浦水库REITs(盘活存量)

1、工程概况

汤浦水库坐落于绍兴市上虞区,是一座以供水为主、兼顾防洪灌溉的大(Ⅱ)型水利工程,总库容2.35亿m³,2002年竣工,项目决算总投资约9.45亿元。

2、投资金额

项目决算总投资9.45亿元。

3、融资方式

2024年11月8日,以汤浦水库为底层资产的全国首单水利基础设施REITs——银华绍兴原水水利REIT在深交所成功上市,募集资金16.968亿元。基金份额6亿份,发行价格每份2.828元。净回收资金全部用于镜岭水库(总投资123亿元)建设资本金,形成“盘活存量—支持增量”的良性循环。

(四)马边彝族自治县铜槽子水库

1、工程概况

项目于2024年4月开工,目前一期导(截)流相关工程已完成。该项目位于四川盆地西南边缘的马边彝族自治县,旨在破解当地季节性缺水难题。项目新建干支渠14.46公里,建成后将构建“长藤结瓜”式灌溉体系,使2.79万亩“望天田”变身“保灌地”,彻底解决苏坝镇、建设镇2镇8村1.28万群众的用水难题,并配套建设冷链物流中心和电商集散基地。

2、投资金额

2.62亿元。

3、融资方式

农发行四川省分行马边县支行创新运用“水利+产业”综合融资模式,投放1.67亿元中长期贷款,为项目注入金融活水。

4、还款来源

水费收益+产业增值

八、小结

水利工程的等级划分体系,看似是一套技术标准,实际上与项目的审批、投资、融资、建设、运营全生命周期都紧密相关。掌握以下核心要点即可应对大部分工作场景:

工程等别(Ⅰ~Ⅴ等)是总纲,由工程规模和重要性综合确定;

水库规模等级(大1型~小2型)是最直观的分类方式;

建筑物级别(1~5级)决定设计标准和工程造价;

防洪标准是工程安全的核心指标;

等级越高,审批越严、投资越大、融资方案越复杂。
